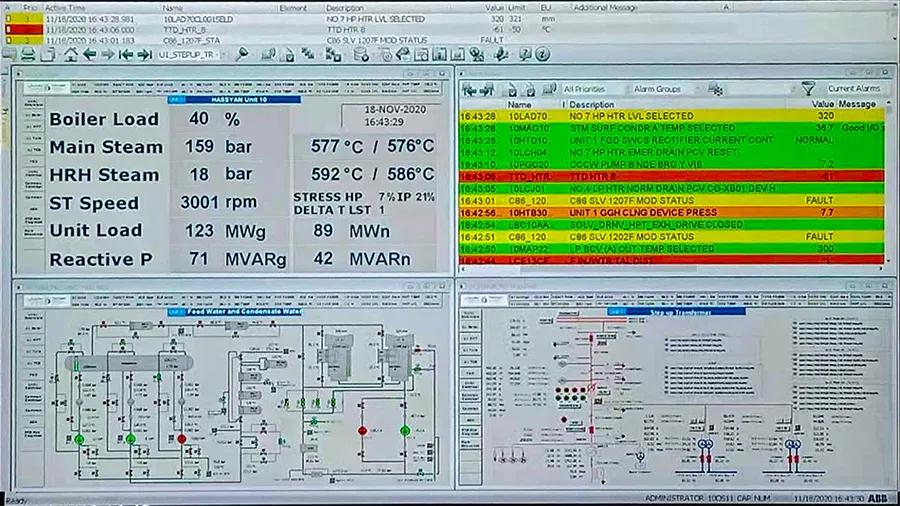

迪拜当地时间11月18日16时43分,英国365上市官网承建的迪拜哈斯彦4×600MW清洁燃煤电站项目1号机组小岛试验顺利完成,并再次并网成功。至此,1号机组合同项下所有考核试验已经全部顺利完成,通过业主见证及认可。主要包括燃煤及燃天然气可靠性运行、性能试验以及小岛试验等,试验期间机组运行平稳,各项参数均满足合同要求。目前,1号机组商业运行条件已经全部达成,英国365上市官网已向业主方申请1号机组正式进入商业运行。
2020年新年伊始,哈斯彦项目团队克服全球疫情以及调试运行人员不足等影响,同心协力,攻坚克难,带领各合作单位加班加点,顺利完成1号机组重大节点工作和各项考核试验,有力保障了1号机组顺利投入商业运行。

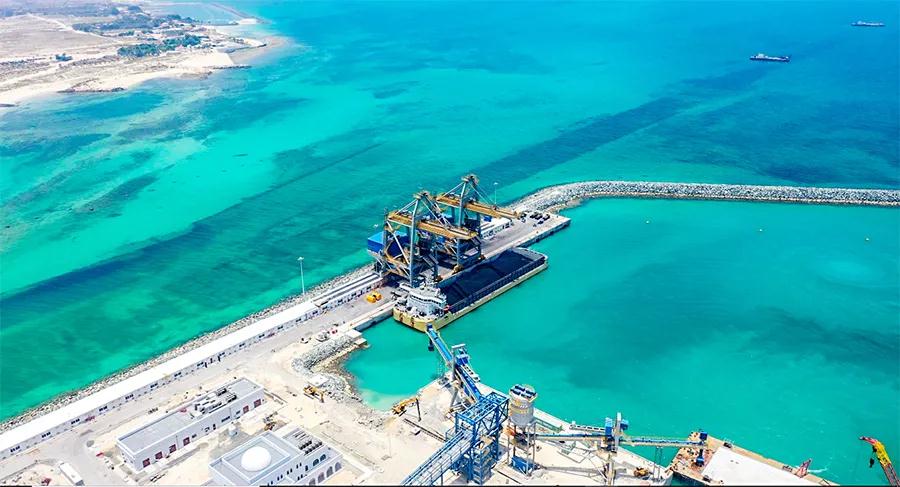

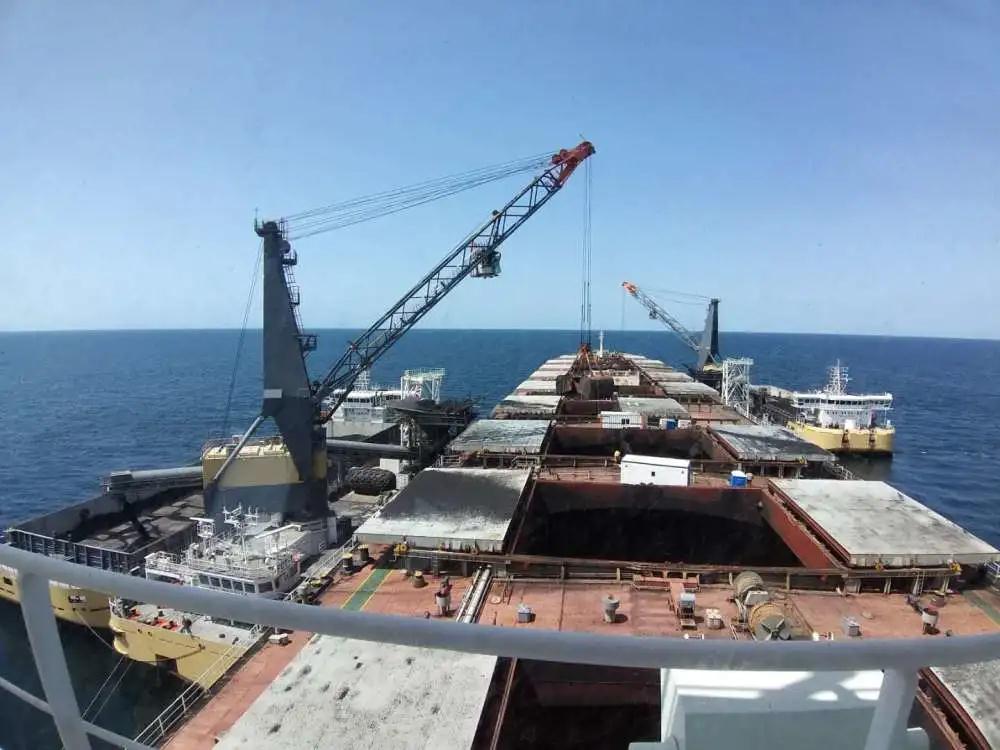

1月5日,哈斯彦项目输煤系统通过实际运行考验,第一船煤总重量88000吨顺利运至1号干煤棚。 4月17日,第二船煤卸煤17万吨 。 7月20日,输煤系统两个阶段卸煤性能考核试验顺利完成,累计卸煤25万吨。

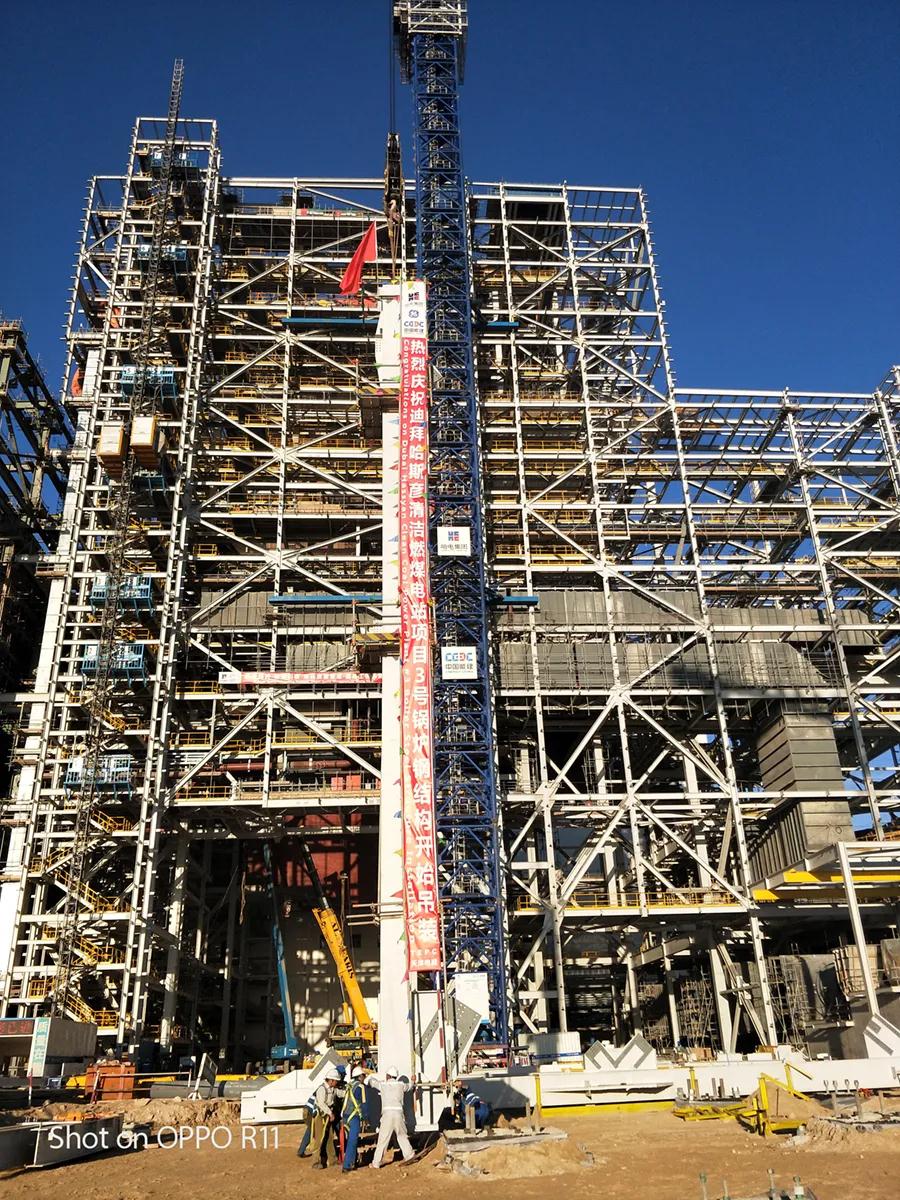

3月7日,哈斯彦项目1号锅炉一次点火成功,较计划提前完成。
继3月22日项目业主签发临时移交证书,BUF计量站临时移交后,3月23日,1号机组锅炉吹管工作顺利完成。

5月18日,1号机组一次并网成功,机组各系统参数正常,设备运行平稳,运行质量优良。
1月17 日,3号锅炉基础正式交安完成。

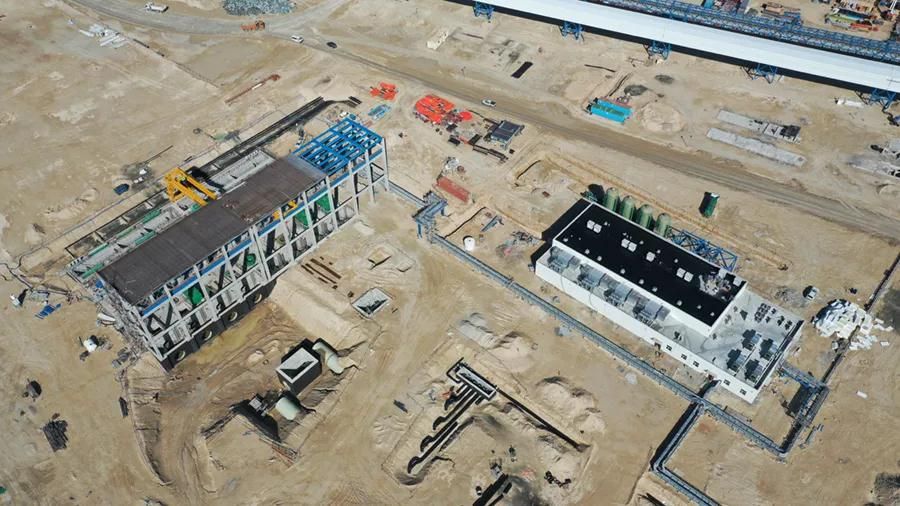

1月18日,3号锅炉钢结构吊装开始。
1月22日,加氯间海水加氯系统正式试运。

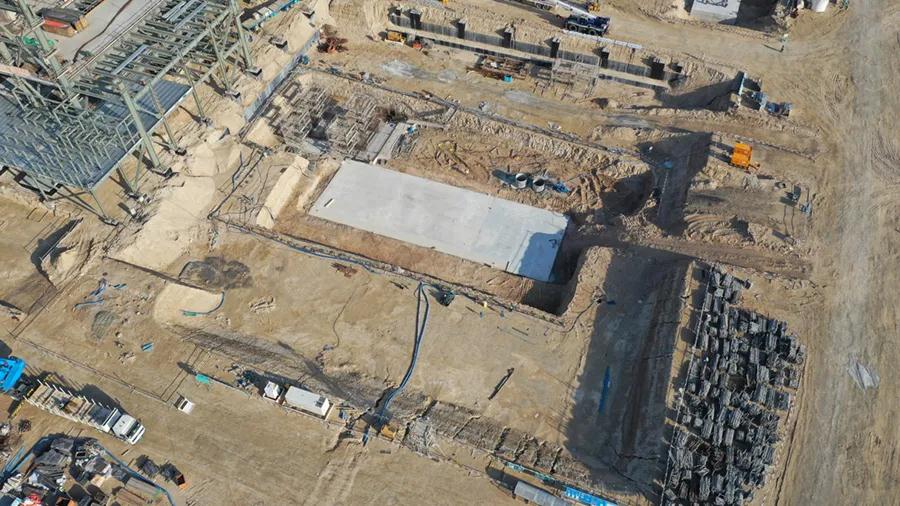

1月23日,3号主厂房汽机基座基础垫层浇筑完成。

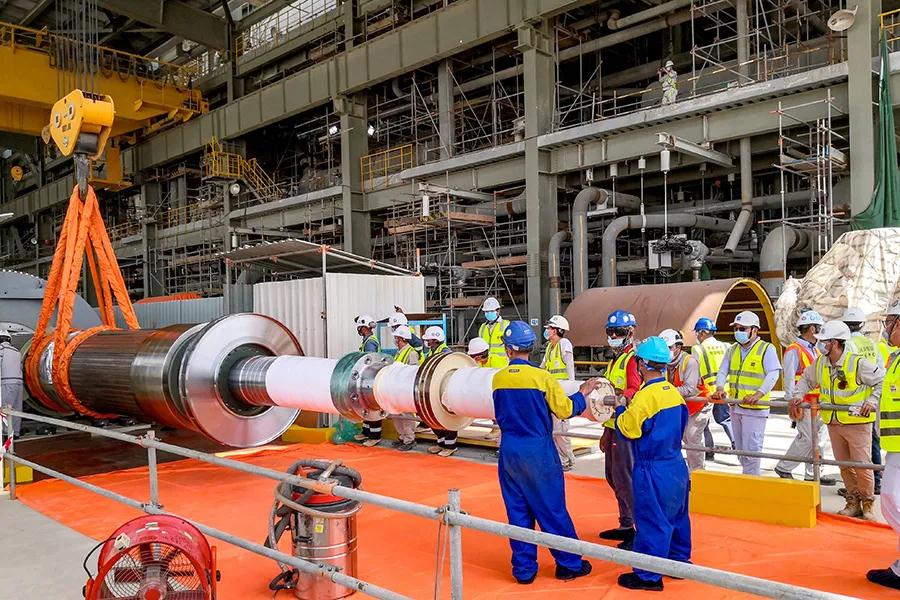

6月26日,2号机组发电机穿转子顺利完成。
6月26日,3号主厂房C、D列筏板基础浇筑顺利完成。

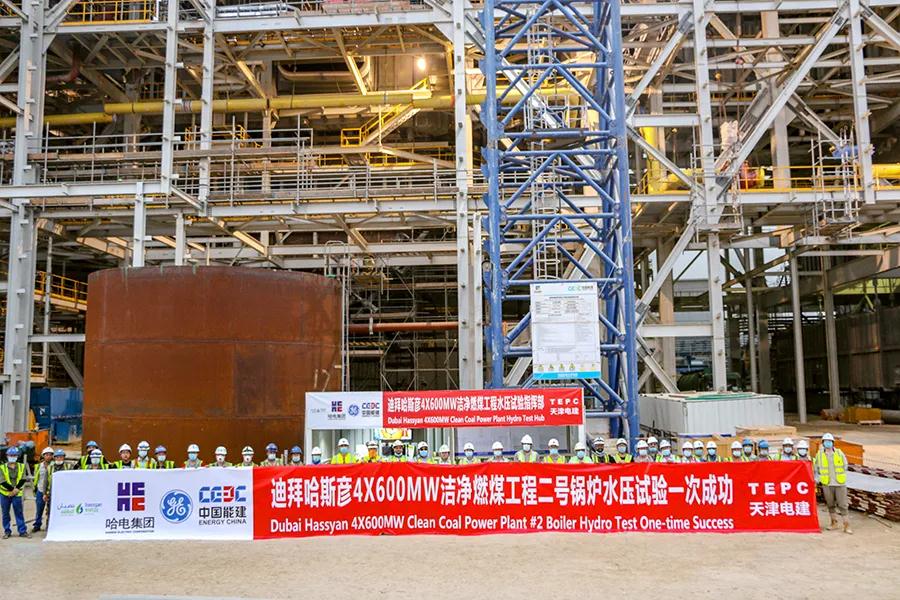

7月3日,2号机组锅炉水压试验一次成功。
|
